PROJET D’AMENAGEMENT DE L’ILOT FOCH DE SAINT JEAN DE LUZ

Plan Foch Déf2

ECHOS DU CHANTIER

Le troisième volet du projet d’aménagement de l’îlot Foch débute le 6 mars 2023 avec le lancement de la requalification des espaces publics en surface, autour du périmètre de chantier de construction du parking et de l’ensemble immobilier.

Ce volet comprend les aménagements paysagers et les aménagements de surface (voirie, espaces publics piétons et cyclables). L’ensemble sera conduit par phases successives de mars 2023 à fin 2024.

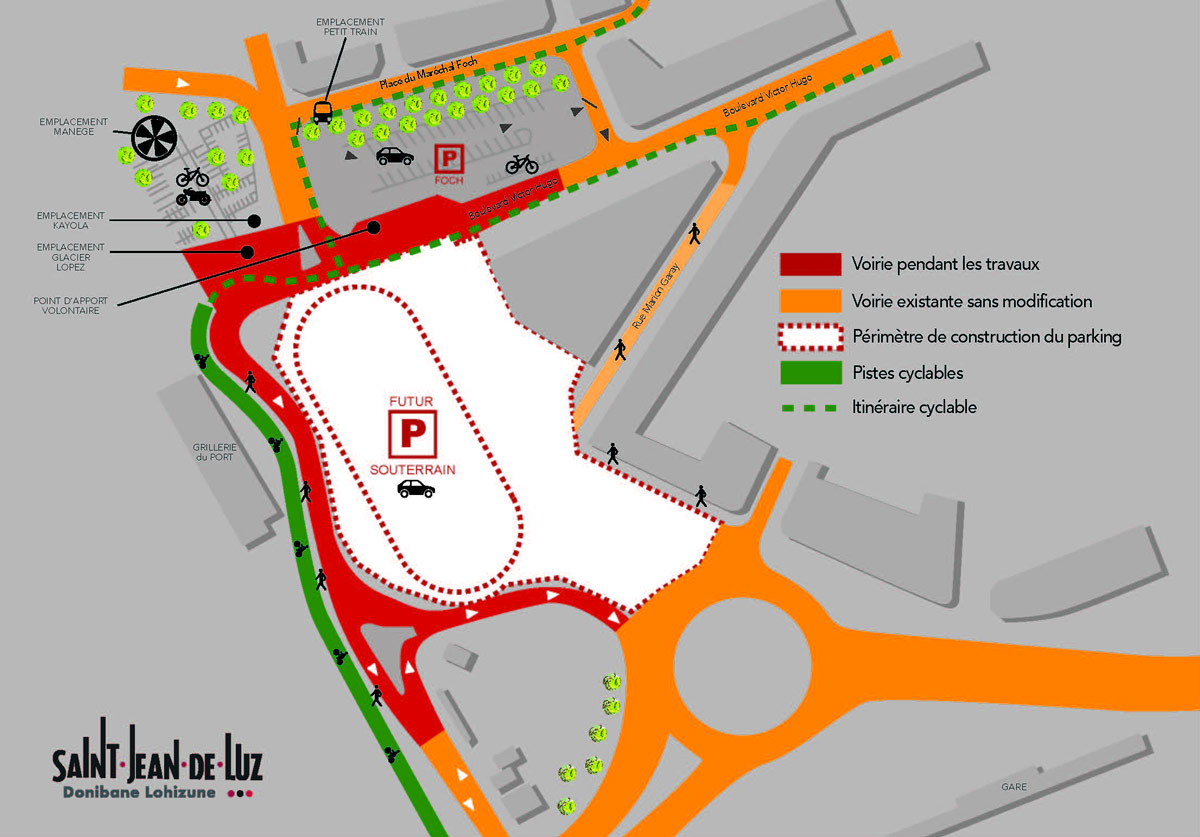

Voirie et circulation

Les circulations (motorisées, 2 roues et piétonnes) sont organisées autour de la zone de chantier de construction du parking. Cette configuration sera en place pendant toute la durée de la construction de l’ouvrage jusqu’à décembre 2023.

Travaux d’assainissements

L’agglomération Pays basque a achevé son intervention au niveau de l’ancien rond-point du port. La voirie a été refaite pour permettre la réouverture de la voie entre la place Louis XIV et le boulevard Victor-Hugo

Les activités commerciales place des Corsaires et Foch

  • Le petit train sera installé pendant la durée du chantier face à la médiathèque
  • Le glacier Lopez et Kayola restent face au pavillon Pavlovski (police municipale)
  • Le manège doit être réinstallé place des Corsaires

Construction du parking

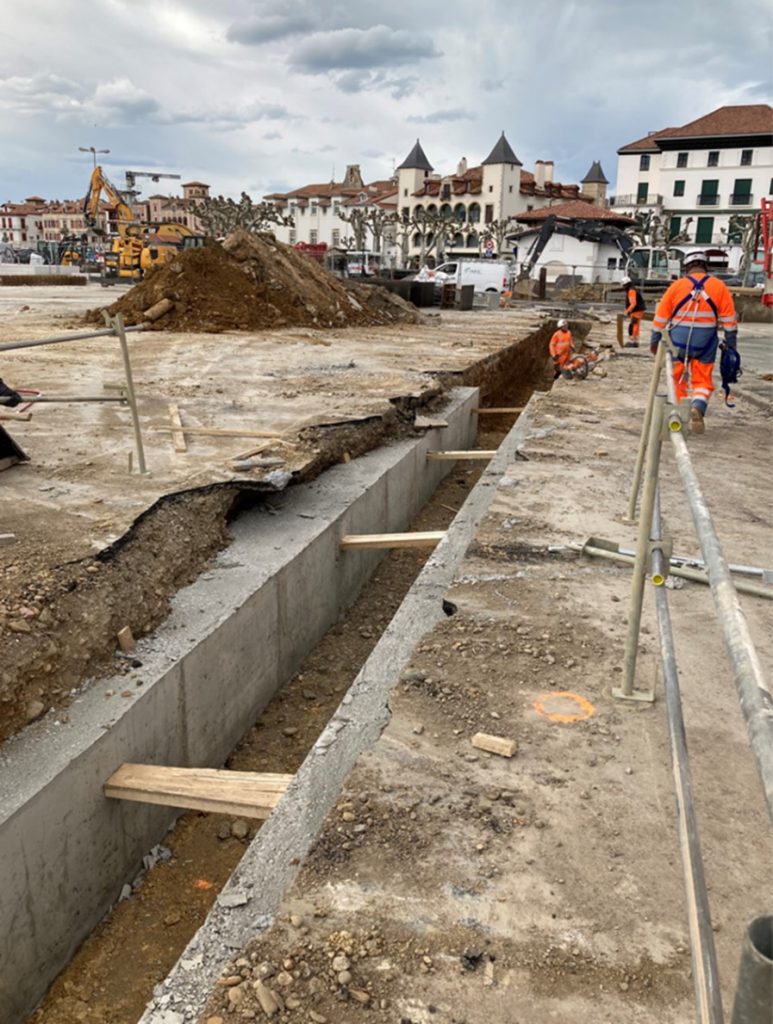

La pose de la palissade du chantier doit être achevée. La construction des premiers éléments préalables à la construction du parking a débuté et doit être achevée également. Il s’agit de « murettes guides », poutres en béton coulées à même le sol, destinées à guider l’engin qui doit forer les parois moulées.
